Introduction au suivi budgétaire d’un projet 1/2
Courbes en S
La méthode des courbes en S est un outil graphique de suivi d’avancement d’un projet.
Elle a pour but de comparer, à l’instant T, ce qui était prévu de faire et de dépenser avec ce qui a été effectivement réalisé et à quel coût. En cas de dépassement budgétaire ou de retard, des actions correctives seront prises afin de limiter les dérapages le plus tôt possible.
On utilise quatre notions :
- Le cout budgété (CB) : quel budget a été prévu
- Le travail prévu (TP) : quel travail a été prévu
- Le cout réel (CR) : quel budget a été réellement dépensé
- Le travail effectué (TE) : quel travail a été réellement réalisé

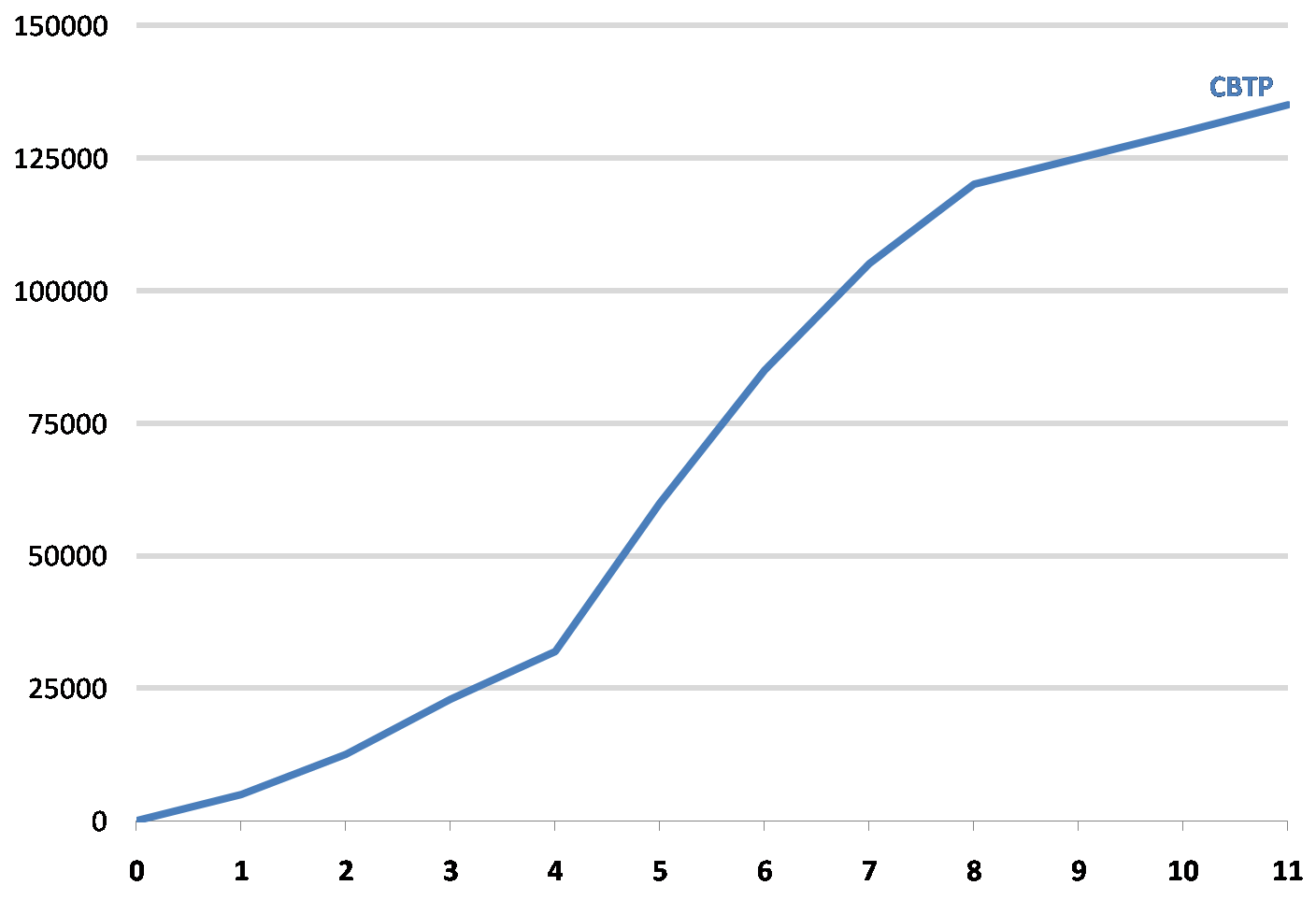

La première courbe tracée est la courbe « coûts budgété du travail prévu » (CBTP). Il s’agit du prévisionnel ; quels vont être les coûts engagés.
L’axe des abscisses représentant le temps et celui des ordonnées, les coûts cumulés.
A un instant donné, il s’agit de vérifier l’état d’avancement et de dépense du projet. Ici, à la période 5 (Instant T).
A l’instant T, il était prévu d’engager 60k€. Il s’agit maintenant de voir les dépenses réellement engagées.

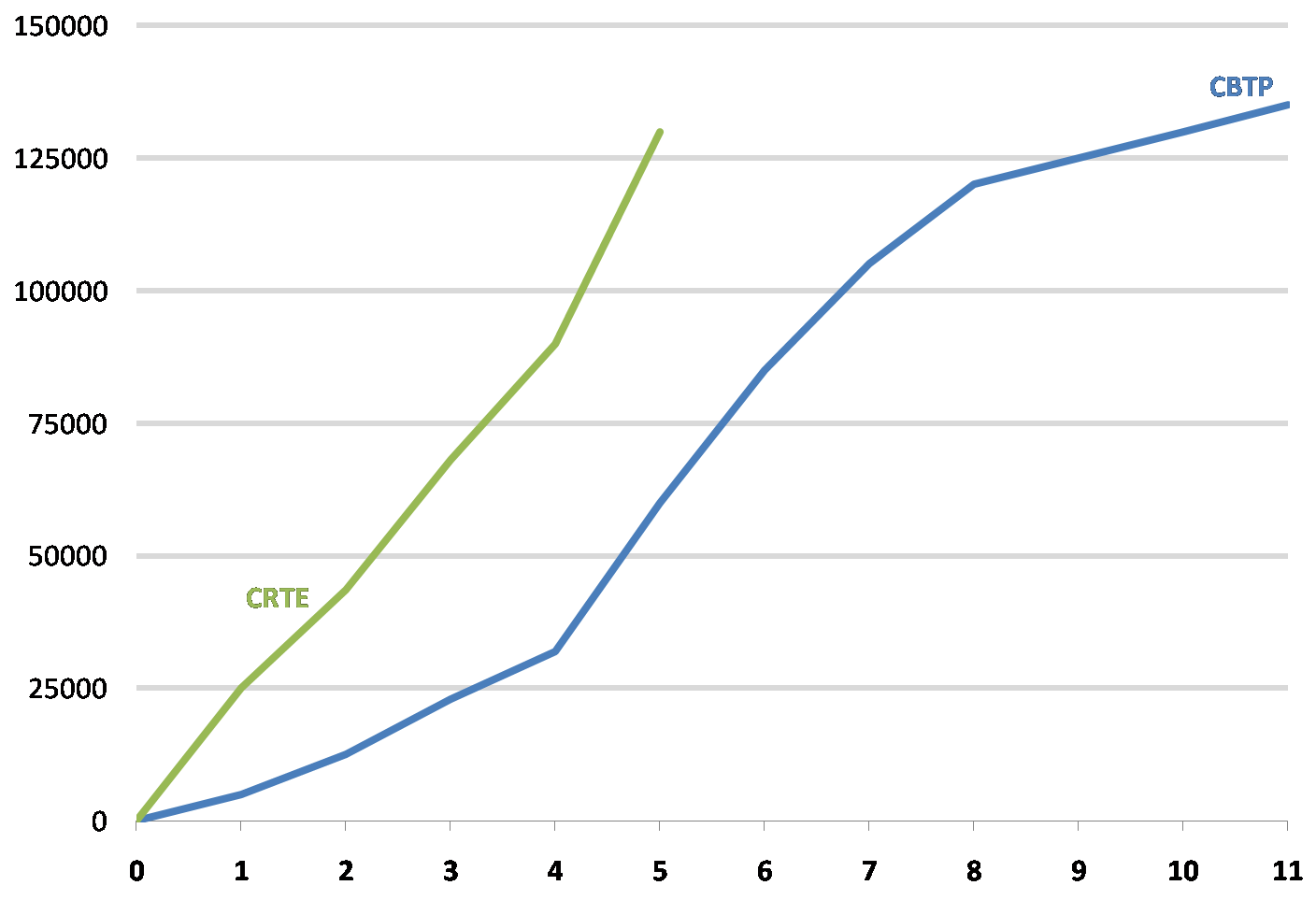

On va donc tracer la courbe du « coûts réel du travail effectué » (CRTE)
On peut voir à l’instant T, sur la courbe CRTE, que les dépenses réellement engagées s’élèvent à 130k€.
A cet instant, aucune comparaison n’est possible. Car si effectivement nous avons dépensé 70k€ de plus que prévu, nous n’avons pas forcement dépensé plus. Le projet peut être tout simplement en avance.

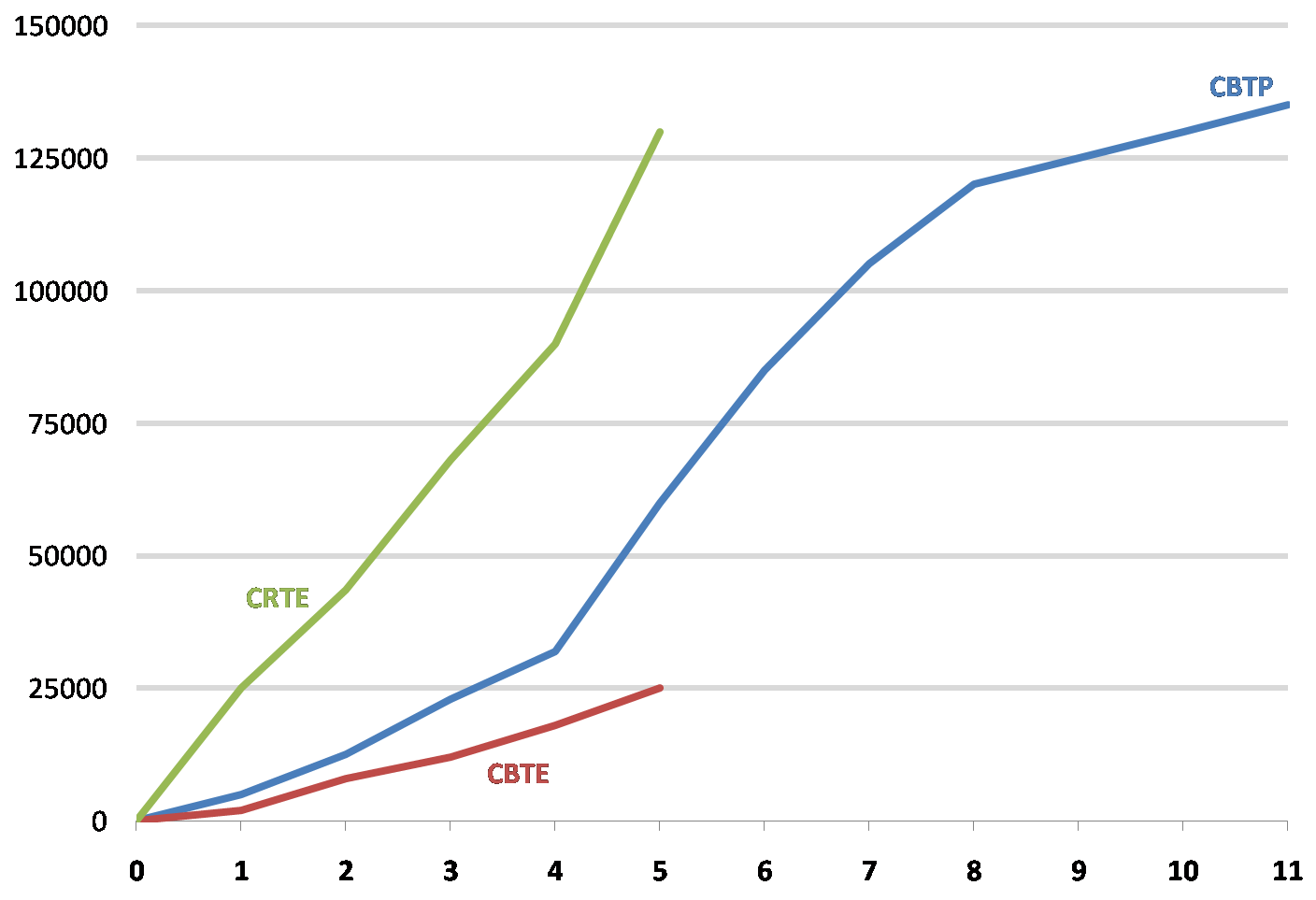

Nous avons donc besoin d’un troisième indicateur, le « coûts budgété du travail effectué » (CBTE). A l’instant T, l’avancement physique du projet ne correspond pas forcement à ce qui était prévu.
Il s’agit donc d’indiquer, à ce stade d’avancement, quel aurait du être le budget dépensé.
A partir de ces trois courbes, nous saurons si :
- nous maitrisons nos dépenses
- nous maitrisons nos délais

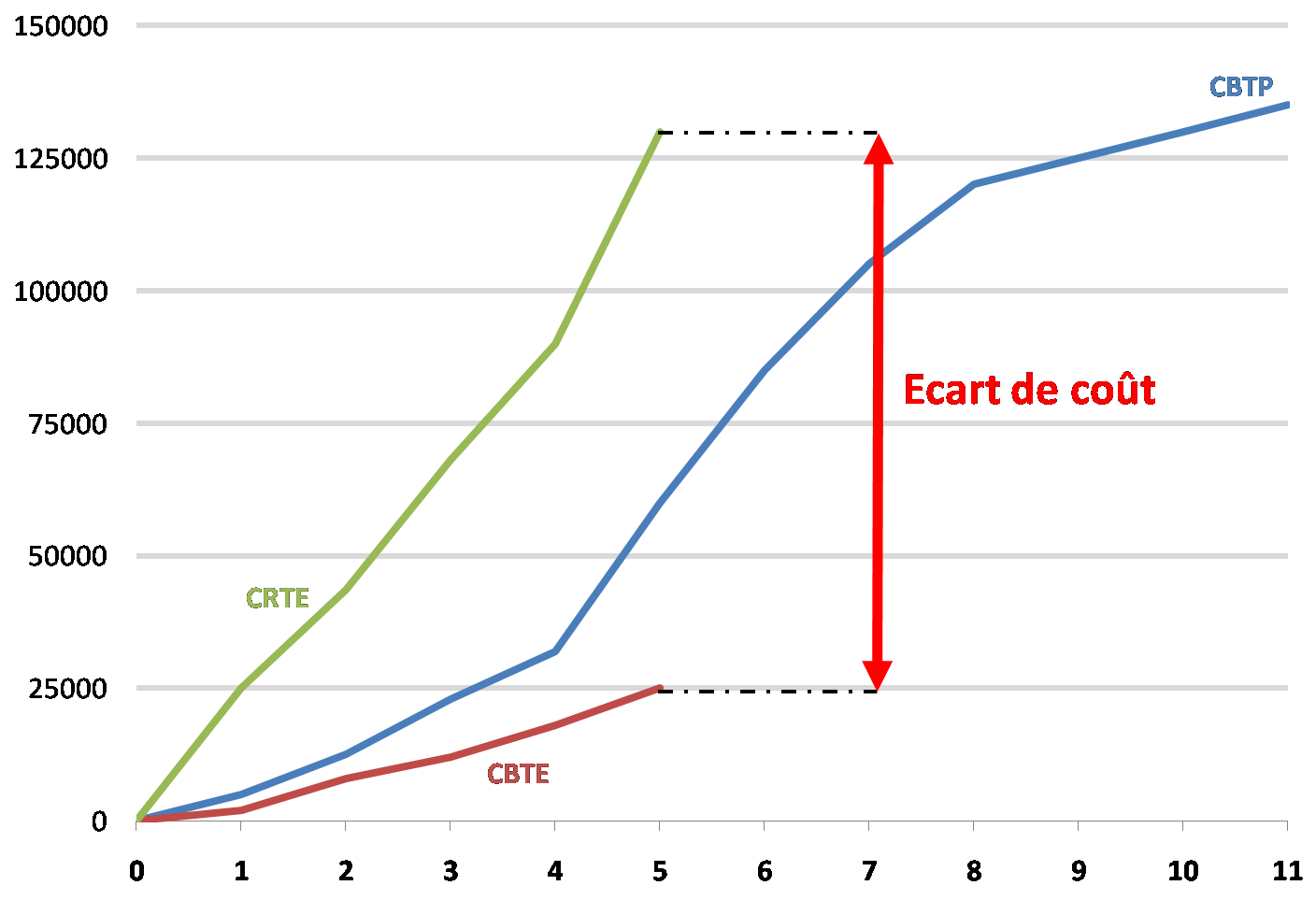

Ecarts de coûts
L’écart de coût est égale à : CRTE-CBTE
L’écart de coût est ici de 105 000€ (130k-25k)

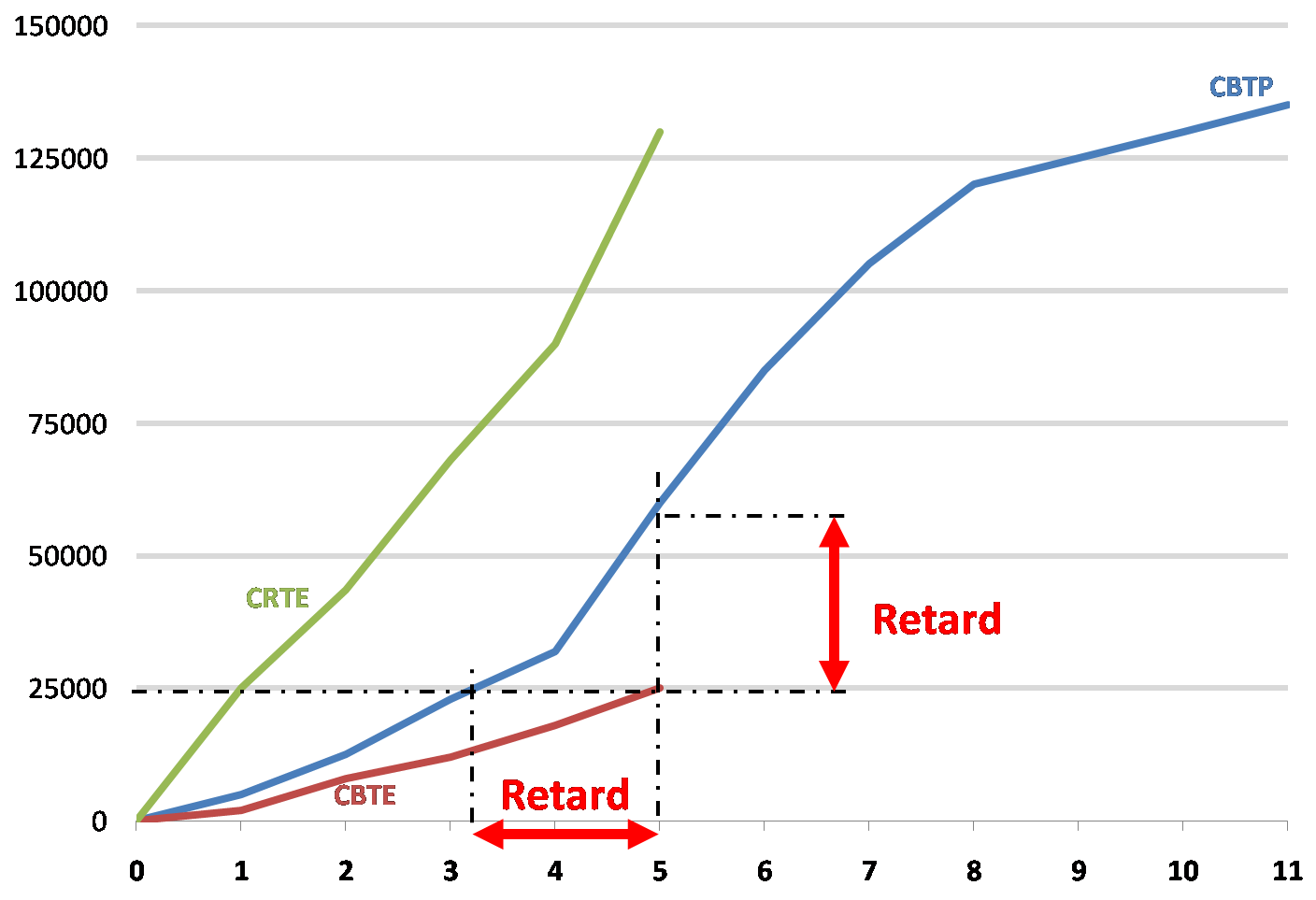

Ecarts de délai
Le retard est égale à : CBTP-CBTE
Si CBTP-CBTE>0, alors il s’agit d’un retard.
Si CBTP-CBTE<0, alors le projet est en avance.
Cette valeur peut être exprimée en termes de coûts ou de délais.
Exprimée en coûts, on parlera de variance des coûts. Exprimée en délais, on parlera de variance des délais.
D’après les deux dernières courbes, nous voyons que notre projet est en retard de 2 périodes et que nous avons dépassé de 105 000€ notre budget initial.
Il s’agit donc d’agir au plus vite pour redresser une situation déjà très mal engagée.
